Bestaand kozijn voorzien van binnenbeglazing: werkwijze stap voor stap

Bij Nijhuis Toelevering werken we voor grote projecten en hebben we een heel boekwerk met aandachtspunten voor het vervangen van kozijnen. Hierbij houden we rekening met praktische dingen, zoals weersomstandigheden, maar ook met de wens van de bewoner en eventuele raamdecoratie. In dit stappenplan ga ik uit van het verwijderen van een bestaand kozijn en het plaatsen van een compleet nieuw houten kozijn van Toelevering Online.

1. Kozijn bestellen en ontwerpen

Zodra je de maten van de kozijnen hebt opgemeten, is het bijna tijd om ze te bestellen. Voordat je dit doet, moet je goed nadenken over het soort kozijn dat je wilt plaatsen. Wil je een raamkozijn plaatsen, dan kies je of het naar binnen of naar buiten draaiend moet zijn. Ga je voor een deur, denk dan na of er voldoende ruimte is om de deur te draaien of dat een schuifdeur beter werkt.Twijfel je welk kozijn geschikt is? Gijs geeft tips voor het kiezen van het juiste kozijn.

Daarnaast is het belangrijk dat je alvast nadenkt over de aansluiting van het kozijn. Bij het vervangen van het kozijn wordt normaal gesproken een renovatiesponning toegepast. In dit stappenplan gaan we uit van een renovatiesponning.

Voorgedefinieerde kozijnen versus configurator: bij Toelevering Online bestel je kozijnen simpel en snel online. Je kunt maatwerk kozijnen samenstellen in de online configurator, maar ook kiezen voor voorgedefinieerde kozijnen via de productpagina. In beide gevallen voer je zelf de gewenste maten en eigenschappen in. Het voordeel van de configurator is dat je het hele kozijn vanaf het begin kunt opbouwen: de maten, vakverdeling, vakvullingen en overige eigenschappen zoals kleur, muuraansluiting en soort glas.

Tip: een goed doordachte configuratie voorkomt latere kans op uitval en zorgt voor een betere isolatie en afdichting.

2. Levering van het kozijn

Zodra jouw bestelling binnen is, gaan wij direct aan de slag om jouw kozijnen te produceren. De kozijnen van Toelevering Online worden gemaakt in de fabriek van Nijhuis Toelevering, een gevestigde naam in de kozijnenindustrie. De snelst mogelijke levering is binnen 5 werkdagen. Je kiest zelf welke dag en dagdeel uitkomt.

Voordat je een zaag in het oude kozijn Zet, is het verstandig om het nieuwe kozijn te controleren. Let op maatvoering en past dit? Dit is een belangrijke tip die wij ook aan montageploegen meegeven: eerst controleren voordat je gaat slopen.

3. Werkruimte vrijmaken

Voordat je kunt beginnen met het monteren van het kozijn, is het belangrijk om werkruimte vrij te maken. Dek meubels af, verwijder gordijnrails en creëer een schone werkplek. Tijdens het slopen draag je handschoenen en een veiligheidshelm.

4. Sloop van het oude kozijn

De sloop begint met het verwijderen van de draaiende delen (ramen of deuren). Bij kozijnen met vast glas verwijder je de kitrand door deze los te snijden. Verwijder de glaslatten en het glas met een zuignap. Verwijder tussenstijlen en dorpels door ze op twee plekken door te zagen, zodat ze verder gesloopt kunnen worden. Probeer bij het slopen van buitenstijlen en dorpels de bestaande spouwlat te behouden als dit lukt.

Bij het verwijderen van de bovendorpel kijk je of er een vochtkering aanwezig is en of deze behouden kan blijven. Bij oude kozijnen bestaat de vochtkering vaak uit lood, dat in de meeste gevallen opnieuw kan worden gebruikt. De laatste stap van de sloop is het opruimen van de werkruimte en het verwijderen van sloopafval. Door PUR rondom de spouwlat aan te brengen, kun je de spouwlat weer goed vastzetten en zo zorgen voor een goede tochtafdichting.

5. Het nieuwe kozijn gereed maken

Voor montage kun je het kozijn gereed maken door stripanker in de sponning te schroeven en compriband in de aanslag van de renovatiesponning te plakken voor een goede afdichting. De montage hangt af van het hergebruiken van de bestaande spouwlat. Indien de spouwlat te diep zit of onvoldoende aanslag heeft, kun je met een stelstrook een betere aanslag krijgen. Schroef deze over de bestaande spouwlat zodat hij als aanslag fungeert voor het nieuwe kozijn. Schilder de zichtzijde van de stelstrook zwart, zodat de naad rondom het kozijn strak oogt vanuit de buitenkant.

6. Het nieuwe kozijn plaatsen

Bij het plaatsen van het kozijn is het belangrijk om de speling aan de zijkanten gelijk te verdelen en het kozijn waterpas te hangen. Een goede uitlijning voorkomt problemen met bewegende delen later. Bij oudere woningen kan het voorkomen dat het kozijn meerdere keren is geschilderd, wat invloed kan hebben op de aansluiting met de muur.

Overweeg na plaatsing van dubbelglas of HR++ glas in bestaande kozijnen, wat verschillende voordelen biedt: betere isolatie, minder tocht en hoger wooncomfort. HR++ glas vereist soms extra ruimte en kan gewicht en belastbaarheid van houten kozijnen beïnvloeden. Een goede controle vooraf is essentieel om te bepalen of het huidige kozijn geschikt is voor dubbelglas of HR++ glas.

7. Dubbelglas in bestaande kozijnen

Dubbelglas kan in sommige gevallen geplaatst worden in bestaande houten kozijnen, mits het kozijn structureel gezond is. HR++ glas biedt een hogere isolatiewaarde dan standaard dubbelglas, maar is zwaarder en kan een aangepaste afdichting vereisen. De keuze tussen dubbelglas en HR++ hangt af van het type kozijn, de staat van het hout en de gewenste isolatiewaarde. Voor HR++ glas is vaak meer ruimte in de sponning nodig dan voor enkel glas. De glaslatten moeten correct worden aangebracht en afgedicht met beglazingskit om vocht tussen glas en kozijn te voorkomen. Een ervaren glaszetter heeft hier vanzelfsprekend ervaring mee en kan de juiste methode kiezen.

Daarnaast bestaat er ISDE-subsidie voor energiebesparende maatregelen zoals HR++ en triple glas, mits gecombineerd met een tweede isolatiemaatregel (bijv. vloerisolatie). De subsidie-aanvraag doe je via RVO.nl binnen 24 maanden na uitvoering. Houd alle documenten zoals facturen en foto’s van het werk goed bij. De subsidie geldt voor woningen die minimaal twee jaar oud zijn.

Belangrijke overwegingen bij het kiezen van HR++ of gewoon dubbelglas: houten en soms aluminium kozijnen kunnen vaak de extra dikte en het gewicht dragen, mits ze structureel gezond zijn. Let op het damppunt en mogelijke vochtophoping door veranderingen in de spouw bij isolatieglas. De ketting is zo sterk als de zwakste schakel, dus ook alle kieren en naden moeten worden aangepakt. Conclusie: een duurdere maar duurzamere investering blijft het plaatsen van nieuw glas en draaidelen; in oudere woningen blijft hout centraal de aandacht vragen. Volgende keer is het hout aan de beurt.

Infographic: overzicht van stappen voor bestaande kozijn met binnenbeglazing

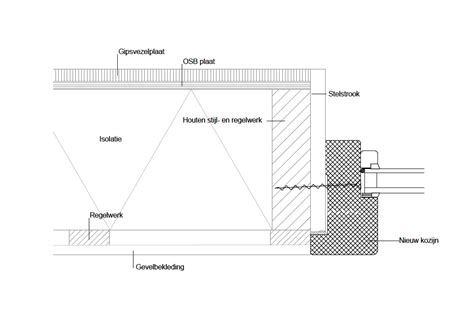

Diagram: sponning en stelstrook bij renovatiesponning

tags: #bestaand #kozijn #binnenbeglazing
