Deze gids behandelt praktische vragen rond dakopbouw en dakkapel op een (ver)lengde nok, met speciale aandacht voor regels, welstand en vergunningen. Aan de hand van actuele (en historische) regels wordt uitgelegd wanneer een vergunning nodig is, wat meetpunten zijn en hoe je met gemeente en buren omgaat bij verschillende situaties.
Wat is een dakkapel of dakopbouw en wanneer geldt vergunningsvrij bouwen?
Een dakkapel wordt gezien als ‘dakkapel’ als deze wordt geplaatst in een schuin dakvlak en het dak rondom de dakkapel een schuin vlak heeft. Het plaatsen van een dakkapel is in principe altijd vergunningvrij voor het technische deel van de bouw, ongeacht afmetingen en locatie in het dakvlak. Voor het ruimtelijke deel geldt vaak: vergunningsvrij voor de achterkant van de woning of voor zijdakvlakken die niet naar openbaar toegankelijk gebied gericht zijn. Een dakopbouw vereist doorgaans een omgevingsvergunning, vooral omdat hierbij de buitenkant van de woning zichtbaar verandert en de omgeving dient te worden getoetst.
Meetpunten en regels voor het meten op het dakvlak

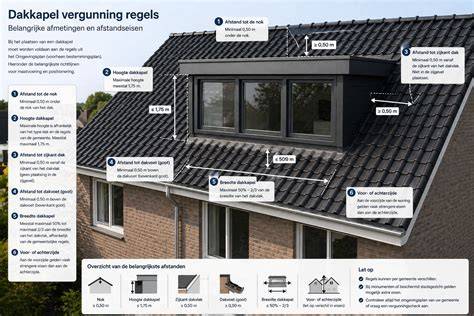

Belangrijke meetpunten in de regels zijn de dakvoet, de daknok en de zijkanten van de dakkapel. De dakvoet is het laagste punt van een schuin dak; de daknok het hoogste punt. Meet afstanden in rechte lijnen: vanaf de onderste rand van de dakkapel tot de dakvoet, en vanaf de bovenste rand van de dakkapel tot de daknok. De zijkanten van de dakkapel liggen doorgaans meer dan 0,5 meter van de zijranden van het dak. In sommige gevallen mag een dakkapel ook aan de voorzijde zonder welstandseisen geplaatst worden. Bij een verlengde nok op een zijdakvlak kan de stahoogte en de maximale breedte doorslaggevend zijn voor vergunningsregels en welstandsafwegingen.
Welstand en lokale afwijkingen per gemeente
Gemeenten kunnen zelf beslissen de landelijke regels aan te passen. Per gemeente of locatie kunnen de regels dus verschillen. Welstandsregels leggen vast waar het uiterlijk van bouwwerken aan moet voldoen; als een dakkapel vergunningvrij is, hoeft deze meestal niet aan welstandseisen te voldoen, maar er geldt wel een zogenaamde ‘excessen-regeling’. De welstand heeft invloed op de profilering en het uiterlijk van de dakopbouw of dakkapel, en afwijkingen vragen vaak om een vergunning.
Historische context en straatbeeld
In 2015 kon op sommige straten vergunningsvrij gebouwd worden volgens oudere landelijke criteria; vanaf 2016 geldt normaal gesproken welstand in veel gemeenten. Dit betekent dat het huidige jaarregime kan verschillen van wat vorig jaar werd toegepast. Voor jaren‑30 woningen met een flauwe dakhelling kunnen praktische opties bestaan: aanpassen aan de oudere regels (vergunningsvrij) of voldoen aan de huidige regels (welstand en omgevingsvergunning). Overleg met de gemeente blijft essentieel bij afwijkingen of onduidelijkheden in het straatbeeld.
Kosten, documenten en procedure voor de omgevingsvergunning
Bij het aanvragen van de omgevingsvergunning voor een dakopbouw moet rekening worden gehouden met legeskosten en vergunningskosten, beide afhankelijk van de grootte van de opbouw en de uiteindelijke kosten. Legeskosten verschillen per gemeente en liggen gemiddeld tussen 2% en 3% van de totale prijs. Daarnaast zijn bouwtekeningen en constructieberekeningen nodig, soms van de oude toestand en de nieuwe toestand, en een constructeur kan helpen de juiste gegevens aan te leveren. Het Omgevingsloket biedt de vergunningscheck en de digitale aanvraag met DigiD; vervolgens volgt meestal een besluit binnen 8 weken, soms tot 6 maanden bij ingewikkelde aanvragen. Plan de bouwstart pas nadat de aanvraag is goedgekeurd; dit beperkt het risico op vertragingen of afwijzingen.
Praktische adviezen bij jouw situatie
Als de situatie onduidelijk is of de voorzijde te hoog gemeten wordt, kunnen twee opties bestaan: aanpassen aan vergunningsvrij gebaseerd op 2015-regels of voldoen aan de regels van dit jaar voor de straat. De aanwezigheid van rabbat onder kozijn kan een rol spelen bij welstands- en vergunningsbesluitvorming. Het is doorgaans verstandig om de situatie te bespreken met de gemeente en je buren, vooral als er sprake is van cultureel erfgoed of beschermde gevelzones. Een aannemer helpt vaak met de vergunning en de benodigde bouwtekeningen; het digitale Omgevingsloket is de plek waar je begint met de check en aanmelding. Het nemen van een geregistreerde stap voor stap aanpak vergemakkelijkt een vlotte afhandeling.
Checklist: stap-voor-stap voor een dakopbouw met verlengde nok op zijdakvlak
- Controleer of de dakkapel vergunningsvrij kan zijn voor het ruimtelijke deel en wat welstandseisen betekenen in jouw gemeente.
- Meet accurate afstanden: dakvoet, daknok, en zijkanten ten opzichte van dakranden.
- Maak duidelijke bouwtekeningen en een constructieberekening; laat eventueel de constructeur deze opstellen.
- Doe een vergunningcheck in het Omgevingsloket en verzamel benodigde documenten en foto's van de huidige situatie.
- Vraag tijdig een omgevingsvergunning aan (legeskosten + vergunningskosten) en houd rekening met de doorlooptijden.
- Bespreek plannen met buren en, indien erfgoed of monumentale elementen betrokken zijn, met de gemeente.
- Plan de start van de bouw pas na goedkeuring van de vergunning.
- Overweeg tegelijkertijd andere dakwerkzaamheden die vergunningsvrij kunnen zijn, maar controleer altijd de regels per gemeente.
- Laat bij vragen of complicaties de aannemer of een specialist ter plaatse adviseren.
- Houd gedurende het proces rekening met de uitstraling van het bouwwerk en het straatbeeld.
- Controleer na voltooiing of de opbouw voldoet aan de opgelegde regels en leg de documentatie vast voor eventuele controles.
Overzicht van veelvoorkomende termen
- Dakopbouw: het toevoegen van een extra ruimte op het dak
- Dakkapel: uitbouw in een schuin dakvlak met horizontale vensters
- Welstand: regels over uiterlijk en ruimtelijke kwaliteit
- Omgevingsvergunning: gecombineerde vergunning voor bouwen, monumenten en milieu
- Omgevingsloket: digitale portal voor vergunningen
- Legeskosten: administratieve kosten voor de vergunningaanvraag
- Constructieberekening: berekening van de structurele haalbaarheid

Direct weten of u een vergunning nodig heeft voor de bouw van uw dakkapel? Of dat u vergunningvrij mag bouwen en dit alleen moet melden? Via de vergunningcheck in het Omgevingsloket kunt u dit controleren. Om de check volledig in te vullen, heeft u wel enkele gegevens nodig.
