Voor windmolens worden verschillende funderingstechnieken gebruikt, afhankelijk van de grondgesteldheid, turbinegrootte en locatie. Onshore windturbines gebruiken meestal gewapende betonpalen, combipalen of trillingsvrije funderingssystemen, terwijl offshore installaties speciale zeewaterbestendige funderingen vereisen. Een onderdimensioneerde of verkeerd gekozen fundering voor windmolens resulteert in structurele problemen, trillingsproblemen en in het ergste geval volledige herplaatsing van de turbine. Dit betekent wekenlange stilstand, herstelkosten die kunnen oplopen tot honderdduizenden euro’s en verlies van energieproductie.
Hoofdtypen funderingen voor windmolens
- Gewapende betonpalen vormen de meest toegepaste oplossing voor onshore windturbines op stabiele grond. Deze palen worden tot grote diepte ingebracht om de enorme krachten van de draaiende turbine op te vangen.
- Combipalen met groutinjectie zijn geschikt voor wisselende grondlagen; ze combineren de draagkracht van palen met groutinjectie om de verbinding tussen palen en grond te versterken.
- Trillingsvrije funderingssystemen zoals Fundex-palen worden gebruikt in gevoelige omgevingen. Palen worden schroevend in de grond gebracht zonder trillingen of geluidsoverlast, waardoor er geen schade ontstaat aan omliggende bebouwing.
Offshore installaties vereisen speciale zeewaterbestendige funderingen. Ze worden geconfronteerd met constante zoutwaterinwerking, golfbelasting, getijdenverschillen en stormen. Dit vereist hoogwaardige corrosiebestendige staalsoorten, zeewaterbestendige betonmengsels en kathodische bescherming om de integriteit over de levensduur van de turbine te waarborgen.

Waarom grondonderzoek en ontwerp zo cruciaal zijn
De funderingsdiepte wordt bepaald door geotechnisch onderzoek, turbinespecificaties en windbelastingen. Een uitgebreid geotechnisch onderzoek omvat boorproeven tot verschillende dieptes en identificeert grondsamenstelling, draagkracht van verschillende lagen en grondwaterstand. Het proces begint met dit onderzoek en eindigt met een funderingsontwerp dat rekening houdt met dynamische effecten van de draaiende rotor en extreme weersomstandigheden.
Traditionele heitechnieken genereren trillingen die zich honderden meters ver kunnen voortplanten en geluidsoverlast veroorzaken. Trillingsvrije funderingstechnieken produceren uitsluitend het geluid van de boormachine, vergelijkbaar met reguliere bouwactiviteiten, waardoor maatschappelijke acceptatie makkelijker kan verlopen, vooral nabij woonwijken en kritieke infrastructuur.

Diepteverschillen tussen onshore en offshore funderingen
Bij moderne windturbines van 3-4 MW zijn funderingsdieptes van circa 20-30 meter gebruikelijk; grotere offshore turbines kunnen tot 40 meter vereisen. Onshore funderingen bevinden zich in relatief voorspelbare grondcondities en hoeven wind- en gewichtbelasting op te vangen, terwijl offshore funderingen extreme mariene omstandigheden weerstaan en daarom voorzien zijn van extra beschermingen en materialen.
Kosten en factoren die de prijs beïnvloeden
De kosten voor een windmolenfundering variëren tussen €50.000 en €200.000 per turbine, afhankelijk van turbinegrootte, grondcondities en funderingstype. Offshore projecten hebben aanzienlijk hogere kosten door complexe logistiek, speciale installatieschepen en zeewaterbestendige materialen. Ook funderingdiepte, grondsamenstelling en projectomvang spelen een belangrijke rol bij de uiteindelijke kosten.
Installatietijd en uitvoering
De installatie van een windmolenfundering duurt gemiddeld 3-7 dagen per turbine, afhankelijk van het type fundering en grondcondities. Trillingsvrije systemen zijn doorgaans sneller te installeren dan traditionele heitechnieken. Weersomstandigheden en logistieke factoren kunnen de installatietijd beïnvloeden, vooral bij offshore projecten.
Omgaan met veranderende omstandigheden en hergebruik
Bij onverwachte grondcondities wordt het funderingsontwerp aangepast door constructeurs en geotechnisch ingenieurs. Dit kan leiden tot een ander funderingstype, aangepaste diepte of extra versterkingen. Hergebruik van bestaande funderingen is mogelijk als de nieuwe turbine vergelijkbare of lagere belastingen heeft dan de oorspronkelijke; een structurele inspectie en herberekening door een constructeur zijn altijd vereist.
Vergunningen en kwaliteitscontrole
Voor windmolenfunderingen zijn een omgevingsvergunning, bouwvergunning en vaak een watervergunning vereist. Offshore projecten vereisen daarnaast maritieme vergunningen en Natura 2000-toetsingen. Het vergunningstraject duurt gemiddeld 6-18 maanden. Kwaliteitscontrole gebeurt door paalproeven, betonkwaliteitstests en geometrische metingen tijdens installatie; draagkrachtproeven worden na installatie uitgevoerd en alle werkzaamheden worden gedocumenteerd volgens normen.

Problemen en oplossingsrichtingen
Veelvoorkomende problemen zijn onderschatting van dynamische belastingen, onvoldoende grondonderzoek en corrosie bij offshore installaties. Trillingsproblemen door resonantie tussen turbine en fundering voorkomen door grondig vooronderzoek en gebruik van bewezen technieken. Versterking achteraf is technisch mogelijk maar complex en kostbaar; opties omvatten extra palen, groutinjectie of ondergrondse versterkingsconstructies.
Voorbeelden en praktijkillustraties
Enkele praktijkpunten uit Vlaamse windmolenprojecten illustreren de realiteit van normatieve grootte en funderingsemm. In Vlaanderen werd in 2021 een netto toevoeging van honderden megawatt aan capaciteit gerealiseerd, met windturbines in haven- en landbouwgebieden en beperkte aanwezigheid in bos- en natuurgebieden. De bouw van windenergie op land blijft stijgen, met duizenden betonwagens die per fundament nodig zijn en een proces dat afhankelijk is van weersomstandigheden.

Toekomstige ontwikkelingen en verduurzaming van materialen

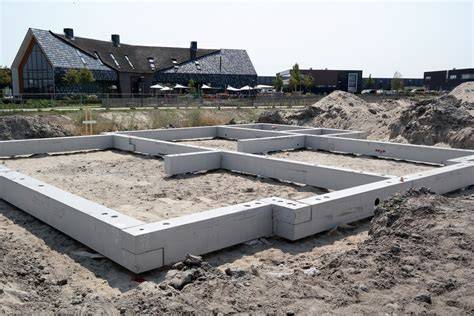

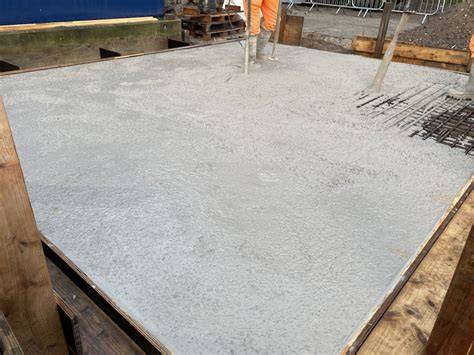

Nieuwe materialen en bouwmethoden verhogen de duurzaamheid en versterken de funderingskwaliteit. Prefab betonliggers van betrouwbare leveranciers kunnen de stabiliteit verhogen, bouwtijden verminderen en milieu-impact verlagen. Geopolymeerbeton en Portlandcementvrije betonopties worden onderzocht als manieren om de CO2-uitstoot van windmolenfunderingen verder te reduceren. Monopile-funderingen uit de Noordzee bieden potentieel voordelen voor onshore toepassingen, mits de keten en ontwerpkeuzes hierop worden afgestemd.

Gedeelde samenvatting van relevante cijfers
Voor twee recente Vlaamse modellen ligt de benodigde hoeveelheid beton tussen 1130 ton en 1296 ton, met 46 tot 110 ton staal, afhankelijk van ontwerp en capaciteit. Voor een model met 4,26 MW en 131 meter hoogte wordt de fundering berekend op ongeveer 700 m³ beton, wat ongeveer 1690 ton beton oplevert. De steile kosten- en prestatiegrafieken tonen dat de fundering een cruciale rol speelt in veiligheid en efficiëntie van moderne windenergieprojecten.
