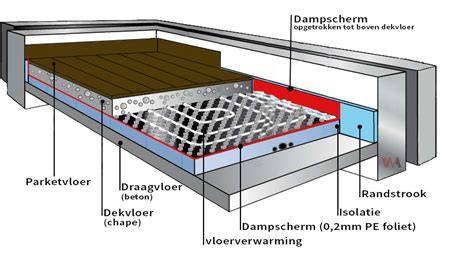

Een cementdekvloer met vloerverwarming is ideaal voor zowel nieuwbouw als (grote) renovatieprojecten. Dankzij de stabiele opbouw en goede warmtegeleiding geniet u van een gelijkmatig verwarmde vloer en comfortabel binnenklimaat. De opbouw cementdekvloer met vloerverwarming bestaat doorgaans uit een isolatielaag, daarop de leidingen van de vloerverwarming in cementdekvloer en vervolgens daarboven de dekvloer met een dikte van 50 mm tot 70 mm.
Voordat u een afwerkvloer vloerverwarming gaat aanbrengen, is de droogtijd cementdekvloer een belangrijke factor om rekening mee te houden. Over het algemeen geldt: 10 mm (of 1 cm) per week. Een cementdekvloer is wel vaak al na 24 tot 48 uur beloopbaar, maar pas volledig droog na 4 tot 6 weken. Hoe lang cementdekvloer drogen precies duurt, hangt af van de dikte cementdekvloer vloerverwarming, ventilatie en het gebruikte materiaal (beton of zandcement). Bij vloerverwarming in beton of zandcement en een hoge luchtvochtigheid kan de droogtijd langer zijn. Ook het seizoen waarin de afwerkvloer is aangebracht heeft invloed op de dekvloer droogtijd.
Zo zal de dekvloer droogtijd over het algemeen langer zijn in het najaar, dan in het voorjaar en tijdens de warmere zomermaanden. Een cement dekvloer zorgt dat vloerverwarming in dekvloer optimaal presteert: de warmte wordt gelijkmatig verdeeld en dankzij isolatie onder cementdekvloer gaat er vrijwel geen warmte verloren. Zowel bij een zandcement dekvloer over vloerverwarming met isolatieplaten als bij een cementdekvloer met vloerverwarming op krimpnetten blijft de basisopbouw van isolatie-platen of reflecterende folie, verwarmingsbuizen, cementdekvloer en vervolgens de vloerafwerking hetzelfde. Houd wel altijd rekening met de minimale en maximale dikte cementdekvloer bij vloerverwarming.
Wanneer een dekvloer zwevend wordt aangebracht op isolatieplaten of folies, dan bedraagt de minimale dikte dekvloer op vloerverwarming zo'n 7 cm inclusief buizen. Als er minder hoogte beschikbaar is, dan kan de afwerkvloer hechtend op de constructievloer worden aangebracht. In dat geval is de dikte cementdekvloer ongeveer 5 cm inclusief vloerverwarming buizen. Voor een efficiënt werkend systeem is het verder belangrijk om uit te gaan van een maximale cementdekvloer dikte van 10 cm. Wanneer leidingen nog dieper in de dekvloer verwerkt zijn, dan kan het te lang duren voor de vloer warm is en de ruimte op temperatuur gebracht kan worden.
Vloerverwarming in een cementdekvloer is geschikt voor vrijwel elke woning en combineert een strak afgewerkte vloer met comfortabel warmtecomfort, maar wel is het belangrijk om rekening te gouden met de dikte cementdekvloer bij vloerverwarming. Een cementdekvloer biedt een uitstekende warmtegeleiding en zorgt voor een gelijkmatige temperatuur-verdeling, waardoor een ruimte snel en efficiënt opwarmt. Dankzij de robuuste samenstelling blijft de vloer stabiel en sterk, ook bij wisselende belastingen en temperatuurverschillen.

Vraag vandaag nog een vrijblijvende offerte aan en ontdek hoe onze energiezuinige vloerverwarmingsoplossingen uw wooncomfort kunnen verhogen. Om maar meteen met de deur in huis te vallen: bij Egalinewinkel.nl maak ik onderscheid tussen een opstookprotocol voor vloerverwarming en een opwarmprotocol. In dit artikel leg ik je alles uit over het opstookprotocol. Het opstookprotocol is van toepassing bij nieuwe gestorte cementdekvloeren of anhydrietvloeren met vloerverwarming.
Waarom is dit belangrijk en wat is het nut ervan? Een nieuwe dekvloer moet zich nog zetten en spanningsvrij worden, wat je doet voordat je de uiteindelijke (top)vloer gaat leggen. Hierdoor kan je scheuren in egaline voorkomen en kan je nog zien of er eventuele gebreken aan het licht komen. Tijdens het opstoken zal de dekvloer ook drogen en zo voorkom je dat er nog te veel restvocht in de dekvloer blijft zitten. Een dekvloer die niet droog is kan schade aan de uiteindelijke afwerkvloer geven. Het maximale vochtgehalte in een anhydrietvloer is 0,3% per cm/meting. Een anhydrietvloer moet je altijd open schuren om het droogproces te bevorderen, omdat er een sliblaag op de anhydrietvloer kan zitten. Deze sliblaag kan het droogproces verstoren.
Dankzij het opstookprotocol kan je zien of de installatie goed is uitgevoerd. Denk hierbij aan een eventuele lekkage in het verwarmingssysteem. Met een thermometer kan je ook de temperatuur van de dekvloer meten en de verschillende groepen controleren op hun werking en de opwarming. Als er in de cementdekvloer dilatatievoegen zijn aangebracht om de spanning van de dekvloer af te halen, dan moet je deze vrij laten en niet gaan overleggen of dichtzetten. In dit soort gevallen is het verstandig om in overleg te gaan met de constructeur, als je niet precies weet wat je moet doen. Dilatatievoegen zijn doorgaans met een reden aangebracht, dus meer onderzoek en overleg is in zo’n geval zeker wenselijk.

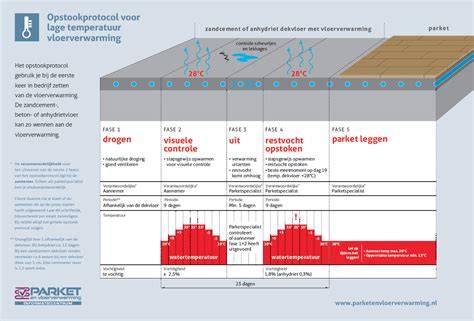

“Het belang van het nauwkeurig opvolgen van het opstookprotocol voor vloerverwarming wordt vaak onderschat. Hoe gaat het opstookprotocol in zijn werk? Stap 2: Je zet de kamerthermostaat eerst op 30 graden, omdat je de watertemperatuur van de vloerverwarming wilt wijzigen en niet de kamertemperatuur. Stel dat je bij 20 graden begint, dan ga je per 24 uur stapsgewijs met 5 graden hoger tot maximaal 40 graden. Na 5 dagen is dan een temperatuur van 40 graden bereikt. Houd de temperatuur 24 uur lang op 40 graden, waarna je de temperatuur weer met 5 graden verlaagt naar 35 graden. Iedere 24 uur verlaag je de temperatuur met 5 graden, zodat de vloer kan afkoelen. Begin na deze periode met het herhalen van het opstookprotocol. Hoe lang duurt het opstookprotocol voor vloerverwarming? Het totale proces van het opstoken van vloerverwarming neemt minimaal 23 dagen in beslag. Het correct uitvoeren van het opstookprotocol voor vloerverwarming is erg belangrijk, omdat je wilt voorkomen dat er scheuren of doortekening in de uiteindelijke afwerkvloer ontstaan. Ondanks dat ik over de nodige jaren ervaring beschik, kan echter niet worden uitgesloten dat deze richtlijn voor het opstookprotocol onjuistheden bevat. De gebruiker van deze richtlijn aanvaardt daarvoor zelf het risico. Volg altijd de richtlijnen van uw eigen vloerleverancier. Voor welke vloeren geldt het opstookprotocol? Wanneer moet het protocol worden uitgevoerd? Dit doe je altijd voordat je de topvloer legt, dus voordat je bijvoorbeeld een pvc vloer legt voor dat je gaat egaliseren. Niet pas als de vloer af is, want dan kan je niet goed zien of er toch onverhoopt scheuren in de egaline laag ontstaan. Hulp nodig? Wil je meer weten over het opstookprotocol? Neem contact met mij op via 06 27 03 30 24.
Vloerverwarming opstarten
Wilt u in uw woning, bedrijfspand of winkel vloerverwarming verwerken? Vloerverwarming levert u tal van voordelen op, zoals een gelijkmatig verwarmd huis, een betere luchtvochtigheid en minder ruimteverlies. Bij vloerverwarming kunt u kiezen voor watergedragen vloerverwarming en elektrische vloerverwarming. Daarnaast heeft u de keuze uit een droogbouw- en natbouwsysteem. Bij natbouwvloerverwarming wordt de vloerverwarming in een cementdekvloer verwerkt. Deze deklaag van zand, cement en water is ideaal om de vloerverwarmingsleidingen in weg te werken. Verwerkt u vloerverwarming in een cementdekvloer, dan is het aan te raden om deze krimp in acht te nemen. Stookt u de vloerverwarming voor de eerste keer op, dan is het belangrijk om de temperatuur heel langzaam te laten stijgen. Houd er bovendien rekening mee dat u bij een horizontale plaatsing van leidingen en buizen een grotere kans heeft op scheurvorming. Om scheuren te voorkomen is het van belang dat u boven de vloerverwarmingsleidingen voldoende dekking heeft.
De droogtijd van een cementdekvloer is 1 centimeter dikte per week. Na 24 uur is de cementdekvloer al beloopbaar maar nog te vochtig voor het plaatsen van een afwerkvloer. Ingebruikname hangt dus af van de dikte van de vloer. In de webshop van Vloerverwarming Store vindt u een ruim aanbod in vloerverwarmingsartikelen, zoals elektrische vloerverwarming met matten, kabels en folie, maar ook watergedragen vloerverwarming. Meer weten over ons assortiment of over de montage van een natbouwvloerverwarmingssysteem? In zandcementdekvloeren met vloerverwarming kunnen spanningen ontstaan door temperatuurverschillen. Warm water in de leidingen zorgt ervoor dat de vloer uitzet, terwijl afkoeling juist krimp veroorzaakt. Daarom is het volgen van een opstookprotocol essentieel. Hierin staat precies wat je wanneer moet doen om de vloerverwarming geleidelijk op te stoken. Chemsta heeft speciale toeslagstoffen in de versnellers, waardoor dit op deze manier kan worden uitgevoerd.
Als uw dekvloer met vloerverwarming net gesmeerd is, is het van belang om uw dekvloer geleidelijk op temperatuur te brengen. Door deze gecontroleerde opwarming kan de vloer wennen aan de temperatuur en worden spanningen beperkt. In de praktijk wordt het belang van dit protocol nog wel eens onderschat. Het opstookprotocol wordt standaard meegeleverd door de installateur van de vloerverwarming, maar de uitvoering blijft de verantwoordelijkheid van de gebruiker of aannemer. Belangrijk is om op de juiste dag met het opstookprotocol te beginnen. Dit is afhankelijk van de droogtijdversneller en de dosering welke is gebruikt. Hou hier rekening mee. Begint u te vroeg? Dan kan het restvocht in de vloer er namelijk voor dat er extra spanningen ontstaan, met alle risico’s van dien. Maakt u gebruik van een droogtijdversneller van Chemsta? Dan verandert dit uitgangspunt. Wanneer u werkt met droogtijdversnellers van Chemsta, ziet het traject er anders uit. Bij een dosering van 1,5% kan de droogtijd worden teruggebracht tot maximaal zeven dagen. Elk product heeft specifieke eigenschappen en bijbehorende richtlijnen. Een correct uitgevoerd opstookprotocol is geen formaliteit, maar een essentieel onderdeel van een duurzame vloeropbouw. Twijfelt u over het juiste opstookprotocol of de juiste dosering voor uw project? Neem dan contact op met Chemsta voor deskundig advies.
Het opstookprotocol is van groot belang om schade aan de vloer te voorkomen en de levensduur te waarborgen.
Hoog tijd voor een technisch, maar zeer belangrijk onderwerp. Iets wat in de praktijk - helaas - te vaak verkeerd of zelfs helemaal niet wordt gedaan: het opstookprotocol! Waarom is een opstookprotocol vereist bij vloerverwarming? In dekvloeren waarin vloerverwarming is opgenomen kan scheurvorming ontstaan door thermische lengteveranderingen (warm-koud, krimpen-uitzetten). Om dat risico zoveel mogelijk te beperken, is het noodzakelijk dat de vloerverwarming geleidelijk en langzaam op temperatuur gebracht wordt. Hiermee gaan sommigen vaker dan eens de mist in. Het opstookprotocol geldt in principe voor alle type vloeren, zoals PU gietvloer, PVC vloeren, Corestone, Microcement Linoleum vloeren, LiquidDesign vloeren. Het uitvoeren van het protocol gebeurt altijd vóór het aanbrengen van de vloerbedekking (dus niet als de vloer al af is). Dan kan er nog aan de vloerverwarming worden gewerkt zonder dat de eindafwerking beschadigd wordt. Tijdens het protocol is het van belang dat de dekvloer ongeveer op eindsterkte is. Cementgebonden dekvloeren zouden bijvoorbeeld bij voorkeur niet worden opgewarmd binnen 28 dagen (nadat de dekvloer gelegd is). Bij calciumsulfaatgebonden dekvloeren kan het protocol afhankelijk van de mortelkwaliteit eerder uitgevoerd worden. Calciumsulfaat heeft namelijk een hogere interne buigtreksterkte. Vraag dit altijd na bij de desbetreffende leverancier.
Hoe verloopt het opstookprotocol? Start met een watertemperatuur die 5 °C hoger is dan de omgevingstemperatuur van de betreffende ruimte. De watertemperatuur moet worden afgelezen op de verwarmingsinstallatie. Verhoog de watertemperatuur iedere 24 uur (of langer) met 5 °C, net zolang tot de praktisch maximale watertemperatuur van 40 °C is bereikt. Houd de maximum watertemperatuur minimaal 24 uur stabiel op 40 °C en het liefst het aantal dagen als het aantal centimeter dat de dekvloer dik is. Verlaag daarna de watertemperatuur iedere 24 uur met 5 °C, net zolang tot de starttemperatuur weer is bereikt. Steeds vaker komt het voor dat een vloerverwarmingssysteem ook kan koelen. Bij een dergelijk systeem is het belangrijk (zeker ’s winters bij hoge temperaturen) dat de afkoelcyclus wordt doorgezet totdat de minimale temperatuur op de verwarmings- en koelunit 15 °C bedraagt. Wanneer er voldoende tijd beschikbare is, herhaal deze cyclus dan meerdere malen.
Het opstookprotocol duurt doorgaans tussen de 10 en 14 dagen, afhankelijk van de dikte van de vloer en het type vloerverwarmingssysteem. Het is daarbij zeer belangrijk dat je het protocol volledig uitvoert. Als je het opstookprotocol niet volgt, loop je het risico dat er scheuren en beschadigingen in je vloer ontstaan. Het opstookprotocol is nodig bij alle vloeren. Het volgen van het opstookprotocol voor vloerverwarming is essentieel voor het voorkomen van schade en het waarborgen van de levensduur van je vloer.
Voor wie nog geen vloerverwarmingssysteem heeft of advies zoekt: neem contact op met gespecialiseerde leveranciers voor informatie. Het opstookprotocol is het eerste inbedrijfstelling van de vloerverwarming en moet altijd worden gevolgd voordat de topvloer gelegd wordt. Na natuurlijke droging van het cement/anhydriet, wat 4-6 weken kan duren, kan gestart worden met het opstoken. Na 5 dagen is de watertemperatuur 40°C. Let op: het volgen van het opstookprotocol neemt tijd in beslag en vraagt om geduld en nauwkeurigheid.
Voordelen van zandcementdekvloeren en droogtijdfactoren blijven centrale thema's: rekening houden met vocht, ventilatie en omgevingstemperatuur is cruciaal. De droogtijd van zandcementdekvloeren met vloerverwarming hangt af van vloergewicht, dikte en ventilatie. Vuistregel: reken ongeveer 1 week droogtijd per centimeter dikte van de cementdekvloer. Extra aandacht voor vochtmetingen en gecontroleerde tempratuurstijging voorkomt scheuren en esteigingen bij de uiteindelijke afwerkvloer.
