Of het nu gaat om nieuwbouw- of renovatie woning, een douchegoot wordt in vrijwel iedere badkamer geplaatst. Een douchegoot plaatsen hoeft absoluut niet moeilijk te zijn. Lees voor een optimaal resultaat altijd eerst de handleiding. De exacte instructies zijn afhankelijk van het type douchegoot dat wordt geïnstalleerd. Daarnaast moet je er ook voor zorgen dat je de voorgeschreven materialen in huis haalt.
Planning en plaatsing van de douchegoot
Een douchegoot, ook wel (douche)drain genoemd, kan op verschillende plekken in de doucheruimte geplaatst worden. Je kunt er voor kiezen de drain tegen de wand te plaatsen of bij de ingang van de douche. Wanneer je de drain bij de ingang tussen twee muren installeert, voorkom je dat water verder de badkamer instroomt.
Voorbereiding en lekkagepreventie
Gedurende de installatie mag er geen vuil in de douchegoot komen. Een voorgemonteerd waterdicht doek zorgt ervoor dat lekken, ten gevolge van foutieve installatie of ongunstige omstandigheden, wordt vermeden. Voor de bouwkundige aansluiting van een afdichtingsdoek wordt flexibele afdichtingspasta gebruikt. Wij bieden hiervoor Easy2Seal 2K rapid aan.
Hoogte en hoogte-afstemming

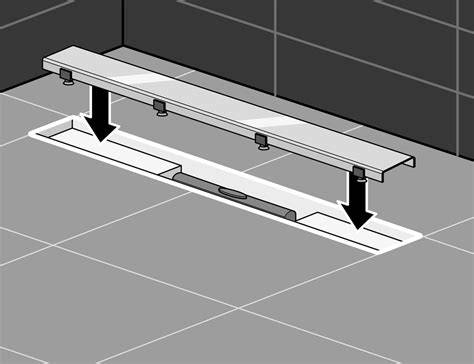

Houdt bij het bepalen van de hoogte van de douchegoot rekening met de egalisatielaag, tegelijm en de tegel(dikte). Met de meegeleverde stelvoeten kan de drain eenvoudig op hoogte worden gesteld en vastgezet. De douchedrain of het sifon kan aan de afvoerbuis gekoppeld worden. Zorg ervoor dat er voldoende afschot in het leidingwerk zit met zo weinig mogelijk bochten.
Vloerstorting, betegeling en afdichting
- De vloer wordt gestort nadat de drain correct is gepositioneerd en vastgezet.
- Zodra de vloer is gestort, kan de wand en vloer rondom de douchegoot betegeld worden. Zorg ervoor dat je rondom de douchegoot een opening laat.
- Na het betegelen en voegen kan de opening tussen de drain en de tegels gekit worden.
- Maak het inbouwdeel eerst goed schoon, voordat je het rooster gaat plaatsen.
Onderhoud en nazorg
Het sifon moet van tijd tot tijd worden schoongemaakt. Zorg daarnaast dat er during de installatie geen vuil in de goot komt om verstoppingen te voorkomen.

Douchegoot: I-DRAIN Montagehandleiding
| Fasen | Belangrijke aandachtspunten | Materialen |
|---|---|---|
| Positie kiezen | Locatie tegen wand of bij ingang, voorkom waterinloop | Douchegoot, afvoer |
| Voorbereiding | Geen vuil in goot, afdichtingsdoek | Waterdicht doek, afdichtingspasta |
| Hoogte instellen | egalisatielaag, tegelijm, tegel(dikte) | Stelvoeten |
| Aansluiting en afschot | Weinig bochten, juiste afschot | Afvoerbuis, sifon |
| Vloer en betegeling | Openingen laten, naadkitten | Tegels, voegmiddel, kit |
Ruwe samenvatting: Start met de juiste positie, zorg voor schone werkomgeving, pas hoogte aan met stelvoeten, koppel aan afvoer met minimaal bochten, stort vloer, betegelwand en vloer, kit de opening en maak alles schoon voordat je het rooster plaatst. Houd rekening met de afdichtingsdoek en gebruik geschikte pasta om lekkages te voorkomen.
