Bezwaarschrift tegen nieuwbouw: hoe je als initiatiefnemer tijdig en effectief omgaat met mogelijke weerstand

Bouwplannen brengen vaak meer teweeg dan alleen stenen en cement. Voor omwonenden betekent een nieuw project soms verlies van een mooi uitzicht, extra verkeer of geluidsoverlast. Juist in die fase is jouw aanpak cruciaal. Ga je het gesprek aan of wacht je af? Deel je informatie of blijft het stil tot de vergunning rond is? Hoe eerder en transparanter je communiceert, hoe groter de kans dat je weerstand kunt voorkomen. In dit blog lees je wat je kunt doen als er bezwaar ontstaat tegen jouw bouwproject.

De context: Omgevingswet, omgevingsplan en BOPA

Onder de Omgevingswet gelden vanaf 2024 nieuwe spelregels voor bouwen en de omgeving. De gemeente stelt een omgevingsplan op met regels wat waar mag. Past je plan binnen het omgevingsplan, dan krijg je die vergunning meestal zonder problemen. Als het plan afwijkt, kan de gemeente het omgevingsplan wijzigen of een vergunning verlenen voor afwijkend gebruik (een zogenaamde “BOPA”).

Een verleende bouwvergunning wordt altijd officieel bekendgemaakt door de gemeente, bijvoorbeeld online of in een huis-aan-huisblad. Als omwonenden via zo’n bekendmaking pas ontdekken dat jouw project groen licht heeft gekregen, voelen ze zich vaak gepasseerd en kunnen bezwaren volgen. Een wijziging, ofwel een bestemmingsplanwijziging, wordt ook bekendgemaakt en kan bezwaar of beroep oproepen.

Waarom omwonenden vaak bezwaar maken

Omwonenden maken vooral bezwaar als zij zich overrompeld voelen door bouwplannen in hun buurt. Een verandering in de leefomgeving kan onzekerheid en verzet oproepen, vooral als mensen pas laat of via de media vernemen wat er gaat gebeuren. Het idee dat er ‘achter gesloten deuren’ over hun woonomgeving is beslist, maakt mensen boos.

Wat zijn de soorten bezwaren en hoe ontstaan ze?

Een vergunning voor afwijkend gebruik (BOPA) is kort gezegd een ontheffing om af te wijken van het omgevingsplan zonder dat het plan wordt aangepast. Zo’n vergunning wordt vaak gegeven voor kleinere afwijkingen. Voor omwonenden maakt het weinig uit: wat eerst niet mocht, mag nu wel. Ook tegen zo’n afwijkingsvergunning kunnen zij bezwaar maken.

Past jouw bouwproject niet in het omgevingsplan, dan kan de gemeente ervoor kiezen dat plan te wijzigen (voorheen bestemmingsplanwijziging). Ook deze planwijziging wordt bekendgemaakt en omwonenden kunnen daartegen bezwaar of beroep indienen. Zo’n besluit zonder inspraak vooraf voelt voor omwonenden vaak als een voldongen feit. Ze lezen pas achteraf dat het plan al is aangepast, en dan rest hun alleen nog de gang naar de rechter.

Juiste aanpak vanaf het begin: communicatie en betrokkenheid

Als initiatiefnemer heb je veel invloed op hoe een bouwproject in de omgeving wordt ontvangen. Bezwaar ontstaat zelden zomaar en vaak ligt de oorzaak in gebrekkige communicatie, onduidelijkheid of het gevoel niet gehoord te worden. Door vanaf het begin bewust en strategisch te handelen, kun je veel weerstand voorkomen. Communiceer op tijd met omwonenden. Neem je directe buren en de wijkbewoners zo vroeg mogelijk mee in je plannen. Omwonenden waarderen het als ze vroeg worden geïnformeerd en serieus worden genomen. Uiteraard kun je niet iedereen volledig tevreden stellen, maar vaak zijn er kleine aanpassingen mogelijk die veel goodwill kweken.

Zo hebben we bijvoorbeeld meegemaakt dat een ontwikkelaar de indeling van een appartementencomplex had aangepast: hij plaatste slaapkamers aan de zijde van de buren in plaats van woonkamers. Daardoor was er minder inkijk bij de omwonenden en voelden zij zich veel geruster. Betrek omwonenden niet alleen voor de vorm, maar luister oprecht naar hun feedback. Ze voelen zich serieus genomen, ook al kunnen ze niet over alles meebeslissen. Zo’n open houding zorgt voor begrip: zelfs als mensen hun zin niet krijgen, waarderen ze dat je hen betrekt. Omwonenden die zich gehoord voelen, dienen veel minder snel bezwaar in.

Technische en juridische randvoorwaarden

Let op dat je vergunningsaanvraag en de uiteindelijke vergunning juridisch helemaal kloppen. Een fout of gebrek daarin geeft tegenstanders een kans om je project aan te vechten. Controleer of alle tekeningen, berekeningen en vereiste onderzoeken compleet zijn en of de vergunning aan alle regels voldoet.

Bereid je ten slotte ook voor op het scenario dat er toch een bezwaarschrift komt, ondanks al je inspanningen. Maak een risicoanalyse: wie kunnen bezwaar maken en met welke juridische argumenten en hoe groot is die kans? Bedenk alvast jouw weerwoord. Verzamel sterke argumenten om de vergunning te verdedigen.

Wanneer kun je bezwaar verwachten en hoe verloopt de procedure?

Als er bezwaar komt, begint het met een schriftelijk bezwaarschrift dat binnen 6 weken na de bekendmaking bij de gemeente moet zijn ingediend. Alleen een belanghebbende (iemand die direct door het besluit geraakt wordt) kan bezwaar indienen, meestal directe omwonenden. De gemeente behandelt het bezwaar volgens de regels. Vaak wordt een onafhankelijke commissie ingeschakeld die het bezwaar beoordeelt. Er komt dan een hoorzitting waar de bezwaarmaker zijn verhaal kan doen en jij als initiatiefnemer (of je vertegenwoordiger) ook jouw kant kunt toelichten. Vervolgens adviseert de commissie en neemt het gemeentebestuur een beslissing: de vergunning blijft in stand of wordt aangepast/ingetrokken.

Belangrijk om te weten: een bezwaarprocedure is een juridische toets. Emoties en zorgen van omwonenden wegen alleen mee als ze te koppelen zijn aan juridische argumenten (bijvoorbeeld een milieu- of verkeersnorm). Wacht niet tot omwonenden toevallig van je plannen horen. Participatie is geen verplicht nummer, maar een kans om waardevolle input te krijgen. Kijk of je je project op punten kunt aanpassen om tegemoet te komen aan redelijke zorgen.

Wat als er toch bezwaar komt of als de vergunning al verleend is?

Een ingediend bezwaar schorst een verleende omgevingsvergunning niet automatisch. Met een geldige vergunning mag je in principe beginnen met bouwen, ook al loopt er bezwaar. Dat is wel op eigen risico: de bezwaarmaker kan bij de rechtbank vragen om de vergunning voorlopig te schorsen (via een voorlopige voorziening) als hij vreest voor onomkeerbare gevolgen. In de praktijk wordt zo’n bouwstop zelden opgelegd, zeker niet bij woningbouw, vanwege woningnood die zwaar weegt.

Bezwaren van omwonenden hoeven jouw bouwplannen niet te blokkeren. Met de juiste aanpak kun je veel weerstand voorkomen of tijdig oplossen. Investeer dus in een goede relatie met de omgeving en een juridisch sterk plan. Mocht er toch bezwaar komen, dan ben je daarop voorbereid en sta je sterker.

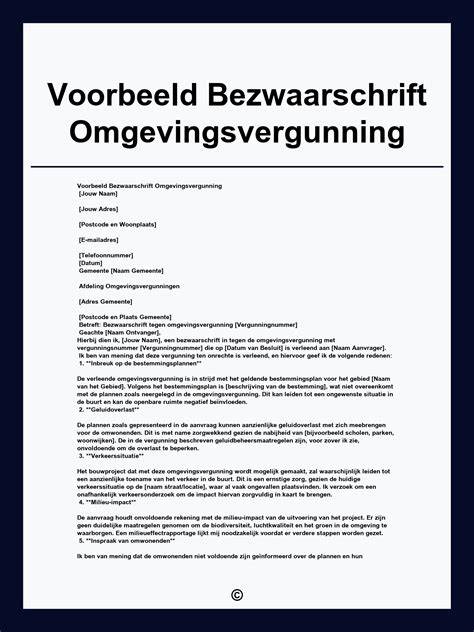

Infographic: Het proces van bezwaar tegen omgevingsvergunning

Heb je hierover vragen of behoefte aan advies bij jouw bouwproject?

Praktische aanpak: tips en voorbeelden uit de praktijk

Voor projectontwikkelaars is afkopen van een bezwaar vaak goedkoper dan doorprocederen. Nieuwbouwprojecten worden steeds vaker vertraagd omdat buurtgenoten bezwaar aantekenen tegen de bouw. Dit bevestigt de brancheorganisatie NEPROM na berichtgeving in NRC. De organisatie spreekt van een “zeer onwenselijke ontwikkeling”. Uit een rondgang langs projectontwikkelaars blijkt dat bezwaarmakers regelmatig misbruik maken van het inspraakrecht: zij tekenen bezwaar aan en bieden vervolgens aan dit voor een geldbedrag terug te trekken. Projectontwikkelaars zitten hierdoor in een spagaat: zij willen bezwaren niet afkopen, maar voelen ook de druk om kopers niet te laten wachten. Afkopen via een schikking is vaak goedkoper dan doorprocederen.

Uitspraak van NEPROM-directeur Fahid Minhas: veel bezwaren zijn niet inhoudelijk maar egoïstisch gemotiveerd en vertragen huizen. De overheid werkt aan kortere doorlooptijden van juridische procedures met de Wet versterking regie volkshuisvesting. Doelen zijn onder andere dat de rechtbank binnen zes maanden uitspraken doet en dat beroep sneller wordt behandeld. Projectontwikkelaars pleiten voor aanvullende toetsen of checks om te bepalen of een bezwaar terecht is.
