Als je iets gaat verbouwen in of rondom jouw woning dan zou je denken dat dit allemaal direct mag en kan gebeuren. Maar bij het aanbouwen, uitbouwen of renoveren van een woning komt veel meer kijken. In deze blog gaan we het hebben over het verwijderen van een draagmuur en wat daar in de voorbereiding bij komt kijken. Voor het verwijderen van een draagmuur is een vergunning via de gemeente vereist. Dit wordt ook wel een omgevingsvergunning genoemd. Deze vergunning is belangrijk, omdat je met deze vergunning onder andere de veiligheid van jou en je buren serieus neemt. Mocht de draagmuur verkeerd zijn verwijderd, dan is er gevaar voor instorting. Dit is onveilig voor jou als bewoner, maar ook voor je buren. Zonder vergunning ben je aansprakelijk voor schade. Mocht er schade komen bij de buren in huis als gevolg van het verwijderen van de draagmuur, dan zijn de kosten ook voor jou. Maar vergeet ook niet de waarde van je huis. Via Omgevingsloket kun je controleren of je een vergunning nodig hebt voor de plannen die je in gedachten hebt. Zo weet je direct wat er nodig is. Dan weet je of een vergunning verplicht is of niet.
Voor een vergunning heb je een constructieberekening en constructietekening nodig. Gelukkig ben je bij MijnStaalconstructie op het juiste adres. Wij komen langs op afspraak en zorgen voor een constructieberekening en constructietekening zodat jij deze kunt doorgeven aan de gemeente. De gemeente heeft nu alles om de aanvraag in orde te maken. MijnStaalconstructie kan je in dit hele proces helpen. Wij hebben constructeurs in huis die een constructieberekening en constructietekening kunnen opstellen. We zijn gespecialiseerd in het doorbreken van muren om jouw droomproject te realiseren. Oftewel; we kunnen je van A tot Z helpen. Heb jij een vergunning draagmuur verwijderen nodig? Dan ben je bij ons aan het juiste adres. Wij vertellen je waarom een vergunning nodig is, wat de risico’s zijn van zonder vergunning aan de slag gaan en nog veel meer.

Waarom een vergunning en constructie-check onmisbaar zijn
Een draagmuur verwijderen komt pas op je pad als je actief aan de slag gaat met het realiseren van jouw woonwensen. Wellicht wil je de keuken ruimer maken of de keuken betrekken bij de woonkamer, maar het kan ook voorkomen dat je een schuifpui wilt of een slaapkamer wilt vergroten. Bij veel van deze wensen kan een draagmuur in de weg staan. Wat veel mensen niet weten is dat er ook een vergunningsaanvraag bij komt kijken. Wil je alles volgens de regels doen en veiligheid garanderen voor jezelf en je woning, dan heb je een vergunning nodig om een draagmuur te verwijderen. Wanneer je een draagmuur weghaalt, pas je de constructie aan van jouw woning. Een draagmuur staat er natuurlijk met een reden; om het gewicht van jouw woning te dragen. Er zijn verschillende draagmuren nodig om de vloeren en het dak te kunnen dragen. Wanneer je een of meerdere van deze elementen weghaalt, kan het hele zooitje inzakken of scheuren. Dit geeft niet de sfeer die je voor ogen had bij de grote woonkeuken of vergrote slaapkamer. Een draagmuur verwijderen zonder vergunning gaat helaas niet. Bij het verwijderen van een draagmuur komt namelijk een vergunningsplicht om de hoek kijken.
Volgens het Bbl (Besluit bouwwerken leefomgeving) mag de gemeente zich er mee bemoeien. Het Bbl is een wetboek voor elk gebouw in Nederland, dat aangeeft waar een bouwwerk aan moet voldoen op het gebied van bruikbaarheid, duurzaamheid, gezondheid en veiligheid. Een vergunning draagmuur verwijderen is nodig zodat je akkoord hebt gekregen over het aanpassen van de constructie en de gemeente hier in een later stadium niks meer over kan zeggen. Voor een vergunning draagmuur verwijderen heb je een constructieberekening draagmuur nodig. Deze constructieberekening vertelt of de muur dragend of niet-dragend is en geeft direct een oplossing voor de juiste staalconstructie. Een constructeur kijkt naar diverse factoren om te bepalen welke staalconstructie nodig is om een veilige woonomgeving te hebben. De constructieberekening van Mijn Constructeur voldoet aan de Nederlandse veiligheidsnormen (Eurocodes). Zonder kwalitatieve constructieberekening, geen vergunning.

Proces en kosten van constructieberekening draagmuur
- Een constructieberekening voor een draagmuur omvat de volgende onderdelen: bepaling van de belasting, vervangende constructie, funderingscontrole, opleggingspunten en stempelplan.

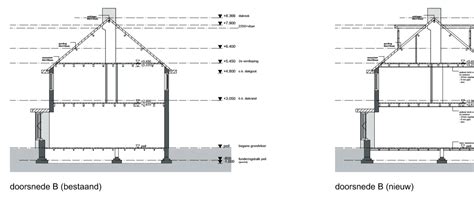

- Naast de berekening wordt er een constructietekening gemaakt. Deze tekening visualiseert de vervangende constructie en geeft de aannemer duidelijke instructies over het gebruik van materialen en de plaatsing ervan. Zowel de berekening als de tekening zijn verplicht bij het aanvragen van een omgevingsvergunning.
- De kosten voor een constructieberekening variëren doorgaans tussen €395,- en €1495,- inclusief btw. Een stempelplan kost gemiddeld €250,- tot €500,-.
- De levertijd voor een constructieberekening ligt vaak tussen de 3 en 6 weken; spoed is vaak mogelijk. In sommige gevallen kan een levertijd van 1 week of sneller gerealiseerd worden.

Welke informatie heeft een constructeur nodig?
Om een constructieberekening te maken heeft de constructeur de volgende gegevens nodig: originele bouwtekeningen, specificaties van de muur, afmetingen en situatie. Originele tekeningen kunnen opgevraagd worden bij het gemeentearchief. Als je wilt, kunnen onze constructeurs de bouwtekeningen voor je opvragen. De muur die verwijderd wordt en wat er in de plaats komt moet duidelijk zijn op de tekening.

Het vergunningproces stap-voor-stap

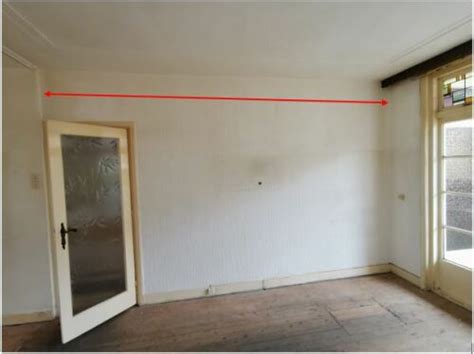

- Controleer of de muur een draagmuur is. Op basis van bouwtekeningen en wat er boven zit kan dit bepaald worden.
- Opvragen van originele bouwtekeningen bij het gemeentearchief.
- Opstellen van een constructieberekening en bijbehorende constructietekening.
- Eventueel opstellen van een stempelplan. In sommige gemeenten is dit verplicht.
- Indienen van de vergunningsaanvraag via het Omgevingsloket en participatie met betrokkenen zoals buren.

Waarom Kies je voor een professionele partij?
De veiligheid van jouw woning staat voorop: een fout in de berekening of uitvoering kan leiden tot verzakkingen, scheuren of zelfs instorting. Daarnaast is het hebben van een correcte vergunning verplicht en voorkomt het latere problemen bij verkoop of aansprakelijkheid voor schade. Een erkend constructiebureau zoals ConstructieShop.nl levert constructieberekeningen die voldoen aan EUROCODE-normen en verzorgt constructietekeningen die als handleiding dienen voor de aannemer.

Stappenplan volgens 3/2 Engineering en vergelijkbare aanbieders
- Informatie verzamelen: bouwtekeningen, plattegronden en wensen
- Ontwerp: veilige vervangende constructie ontwerpen
- Uitvoering berekening: volgens geldende normen
- Oplevering: compleet rapport met berekening en tekeningen
Een bouwproject met draagmuur vereist doorgaans een omgevingsvergunning. Vanaf juli 2025 is de kwaliteitsborger verplicht voor elke constructieve wijziging, wat betekent dat een onafhankelijke derde partij tijdens de bouw controleert of alles volgens de constructieberekening en tekeningen verloopt. Dit verhoogt de zekerheid en vermindert kans op fouten.

Kosten en tijdlijnen: wat kun je verwachten?

De totale kosten voor het verwijderen van een draagmuur variëren doorgaans tussen ongeveer €7.000,- en €11.000,- afhankelijk van complexiteit en afwerking, terwijl de constructieberekening vaak tussen de €300,- en €700,- ligt. De stempelplan-kosten liggen meestal tussen €250,- en €500,-. De levertijd voor een volledige constructieberekening met tekening ligt meestal rond de 6 weken, met spoedtarieven mogelijk.

Wat gebeurt er als je zonder vergunning aan de slag gaat?
Wie zonder vergunning werkt loopt het risico op boetes, dwangsommen en verplichting tot terugbrengen in oorspronkelijke staat. De gemeente kan handhavend optreden en onder dwang een legalisatie of terugbouw eisen. Verzekeringen kunnen in veel gevallen ook in werking treden bij gebrek aan vergunning; de kosten kunnen hierdoor fors oplopen. Een goede voorbereiding voorkomt dit soort problemen aanzienlijk en voorkomt vertragingen in het hele proces.
Wet- en regelgeving: Omgevingswet, Kwaliteitsborging en participatie
In 2024 is de Omgevingswet geïntroduceerd. Het Omgevingsloket is nu de centrale plek voor alle aanvragen, inclusief de vergunningscheck. Participatiebeleid vereist het informeren van buren over geplande werkzaamheden en de mogelijke impact. Met de Wet Kwaliteitsborging is vanaf juli 2025 een kwaliteitsborger verplicht voor elke verbouwing met een constructieve verandering. De kwaliteitsborger controleert of de aannemer volgens de constructieberekening en constructietekening werkt.

Praktische tips bij jouw project
- Vraag tijdig een constructieberekening aan en laat een constructietekening maken; dit vergemakkelijkt de vergunningsaanvraag aanzienlijk.
- Vraag originele tekeningen op bij het gemeentearchief of laat ons dit voor je doen.
- Overweeg een stempelplan; in sommige gemeenten is dit verplicht en reduceert het risico op schade tijdens de sloop.
- Vergelijk offertes en check of een totaalpakket (berekening, tekeningen en uitvoering) door dezelfde partij wordt aangeboden-dit kan gemak opleveren.

Samenvatting: waarom dit traject belangrijk is
Het verwijderen van een draagmuur is meer dan sloopwerk; het is een constructief ingrijpende verandering die de veiligheid, het comfort en de waarde van jouw woning beïnvloedt. Een omgevingsvergunning in combinatie met een bouwkundige berekening en tekeningen zorgt ervoor dat de aanpassing veilig, wettelijk en toekomstbestendig is. Door samen te werken met ervaren constructeurs kun je onzekerheden verkleinen, kosten beheersen en uiteindelijk bouwen volgens de regels.
