Wanneer je vloerverwarming hebt laten installeren, je vloer hebt gerenoveerd of hij heeft lange tijd uitgestaan, dan is het belangrijk om het “vloerverwarming opstookprotocol” te volgen. Dit protocol zorgt ervoor dat je vloerverwarming op de juiste manier in gebruik wordt genomen. Het vloerverwarming opstookprotocol is een stappenplan dat je volgt om je vloerverwarming op de juiste manier op te starten. Op deze manier voorkom je dat er spanning in de vloer ontstaat, wat scheuren en beschadigingen kan veroorzaken.
Bij lang uitgeschakelde vloerverwarming: vloerverwarming uitzetten is in de regel nooit nodig. Het is aan te raden om je vloerverwarming een lagere temperatuur te houden. Dit voorkomt dat je het opstookprotocol moet volgen. Toch zetten veel mensen hun vloerverwarming in de zomer uit. Het opstookprotocol is van groot belang om schade aan je vloer te voorkomen. Controleer eerst of de vloer volledig droog is en of de installateur de vloerverwarming goed heeft aangesloten. Zorg ervoor dat de thermostaat van de vloerverwarming volledig is uitgeschakeld voordat je begint.
Waarom opstarten zo cruciaal is
Het opstookprotocol voorkomt schade aan de vloer door spanningen die ontstaan bij snelle warmteuitzetting en -krimping. Een gecontroleerde opwarming helpt scheurvorming en loslatende afwerking te voorkomen. Het protocol is applicable voor nieuwbouw, renovatie en systemen onder tegels, PVC of andere vloerafwerkingen.
Algemene voorbereiding
- Schakel alle overige verwarmingsbronnen uit en zet de thermostaat volledig uit.
- Controleer dat de vloer droog is en dat de dekvloer geschikt is voor vloerverwarming.
- Start met een wateraanvoertemperatuur van ongeveer 20°C en houd de startstroomtemperatuur niet meer dan 5°C verschil met de kamertemperatuur.
- Controleer de specificaties van de vloer en volg altijd het bijbehorende opstookprotocol van de vloer.
Stappenplan opstarten vloerverwarming (watergedragen systemen)
- Begin met een aanvoertemperatuur van ongeveer 25 tot 30°C en houd dit 24 uur aan.
- Verhoog daarna elke 24 uur de temperatuur met 5°C tot je de maximale watertemperatuur hebt bereikt volgens systeem- en vloeradviezen (meestal maximaal circa 40°C).
- Houd de maximale temperatuur 24 tot 48 uur vast.
- Verlaag vervolgens elke 24 uur de temperatuur met 5°C totdat je terugvalt naar de gewenste uitgangstemperatuur.

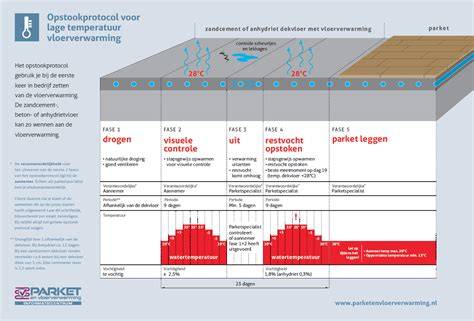

Het opstookprotocol duur doorgaans tussen de 10 en 14 dagen, maar dit kan variëren per vloeropbouw en systeem. Het is van belang dat het protocol volledig wordt uitgevoerd; anders kunnen scheuren en beschadigingen optreden. Het volgende stap-voor-stap overzicht geeft per vloercontext de belangrijkste aandachtspunten.
Specifieke aandachtspunten per vloeropbouw
- Dekvloer: loop de vloer op scheuren na voordat je begint; bij schuren moet droogtijd gerespecteerd worden.
- Chape en cementdekvloer: droogtijd en vochtgehalte zijn cruciaal; restvocht kan leiden tot scheuren of afwerkproblemen.
- Anhydrietvloer: volg specifieke droog- en opstookregels; open schuren kan nodig zijn om droogproces te bevorderen.
- Nieuw gelegde tegels, PVC of andere afwerkvloeren: test het gedrag van lijm en voegwerk bij opwarming en laat de afwerklaag wennen aan warmte.
- Ingefreesde vloerverwarming: vaak verkort opstookprotocol toepassen vanwege minder massa, maar nooit zonder volledige vloeropbouw te controleren.
- Vloeren na zomer of lange stilstand: start geleidelijk en ontlucht indien nodig om lucht uit het systeem te verwijderen.
Specifieke situaties: opstarten voor tegelen, PVC en ingefreesde systemen
Vloerverwarming opstarten voor tegelen of een andere afwerkvloer is vaak bedoeld om de dekvloer gecontroleerd aan warmte bloot te stellen voordat de definitieve afwerking wordt aangebracht. Dit verkleint de kans op spanningen nadat tegels of PVC zijn gelegd. Voor PVC-vloeren geldt extra aandacht: PVC, egaline en lijm zijn gevoelig voor snelle temperatuurwisselingen, daarom wordt het opstookprotocol vaak volledig uitgevoerd vóór de vloer wordt gelegd of daarna weer gestabiliseerd op een gematigde temperatuur.

Vloerverwarming opstarten na tegelen
Nadat tegels zijn geplaatst, moeten voeg- en lijmwerk volledig uitharden. Daarna kan de verwarming rustig worden opgestart. Houd rekening met dilatatievoegen en uitzettingsvoegen in grote tegelvlakken.

Vloerverwarming opstarten PVC vloer
Bij opstarten van vloerverwarming in combinatie met PVC is het essentieel om de watertemperatuur te sturen tot onder de 40°C en te voorkomen dat lijm of PVC vervormt. Begin met een lage temperatuur en bouw dit stap voor stap uit met dagelijks kleine verhogingen, gevolgd door een stabiel moment voordat je afkoelt.
Opstook protocol vloerverwarming in cementdekvloer aangeboden door www.egalinewinkel.nl
Ingefreesde vloerverwarming
Ingefreesde systemen volgen vaak een verkort opstookprotocol omdat er minder massa is om op te warmen. Houd wel rekening met de afwerklaag (egaline of toplaag) en pas op voor snelle droogtijden die leiden tot scheuren of scheuren bij dilataties.
Na de opstart: onderhoud en controle
- Na het opstookprotocol blijft regelmatig gebruik belangrijk om vochtproblemen en krimpen tegen te gaan. Zet de verwarming minimaal dagelijks aan.
- Controleer op lekkages, bedieningspanelen, en verdelerbalans via debietbalans. Laat debieten balanceren via de verdeler indien nodig.
- Bij nieuwbouw of renovatie: laat de aannemer aangeven welk type dekvloer is toegepast en welke droogtijden gelden.
Kosten en praktische overwegingen
Praktische richtprijzen voor aanleg variëren op basis van oppervlakte, vloeropbouw en uitvoering. Indicatieve kosten per m² voor een basisinstallatie liggen tussen circa €80 en €120, exclusief btw, bij projecten vanaf 50 m². Belangrijke kostenposten omvatten verdeler, buizen, randisolatie, en legplannen. Raadpleeg altijd de offertes van de leverancier en installateur voor projectspecifieke details.
Belangrijke vragen en antwoorden
- Kan ik het opstookprotocol overslaan? Het wordt sterk afgeraden; overslaan kan leiden tot spanningen, scheuren en hogere reparatiekosten.
- Hoe lang duurt het opstookprotocol? Meestal 10-14 dagen, afhankelijk van vloer en systeem.
- Moet ik de vloerverwarming direct na installatie aanzetten? Nee, wacht totdat de vloer voldoende droog en uitgehard is en volg de voorschriften van de vloerleverancier en installateur.
Extra overwegingen voor nieuwbouw en lage temperatuur systemen
In moderne nieuwbouwwoningen met warmtepomp en lage watertemperaturen kan een volledig opstook- en afkoelprotocol juist extra spanningen veroorzaken. Een ingebruiknameprotocol met geleidelijke opwarming is dan vaak verstandiger om scheurvorming te voorkomen. Rustig opwarmen, lage watertemperaturen en minimale temperatuurwisselingen zijn sleutelpunten.
Begeleiding en advies
Benelux Vloerverwarming biedt begeleiding in Nederland en België voor watergedragen systemen, van aanleg tot oplevering, inclusief advies over opstart en operationele procedures. Wil je uitgebreid persoonlijk advies en kennismaken met diverse systemen? Neem contact op met een erkende installateur of leverancier.

Samenvatting van de belangrijkste richtlijnen
- Begin laag (ongeveer 20-30°C aanvoerwater) en verhoog stap voor stap met 5°C per dag.
- Houd maximale watertemperatuur in de gaten (meestal tot circa 40°C, afhankelijk van vloer en systeem).
- Laat de vloer 24-48 uur op maximale temperatuur staan, daarna afkoelen met 5°C-per-dag-stappen.
- Respecteer droogtijden en dilatatievoegen; voer geen forse temperatuurstijgingen door zonder overleg.
- Volg altijd de instructies van de vloerleverancier (dekvloer, lijm, egaline) en van de installateur.
